Sinds 2024 wordt het riool vervangen in bijna geheel Ede-Zuid. Hierdoor kent de wijk een continue rommelige aanblik. In de aanloop van de werkzaamheden zagen sommige wegdelen er al verwaarloosd uit. Hopelijk zijn de straten steeds snel hersteld en wordt een en ander netjes afgewerkt met nieuw groen en speeltoestellen voor kinderen. Voor de bewoners is het even doorbijten. Alle foto's: (c) Allard Bijlsma.

April 2026 | afloop riool- en regenwater

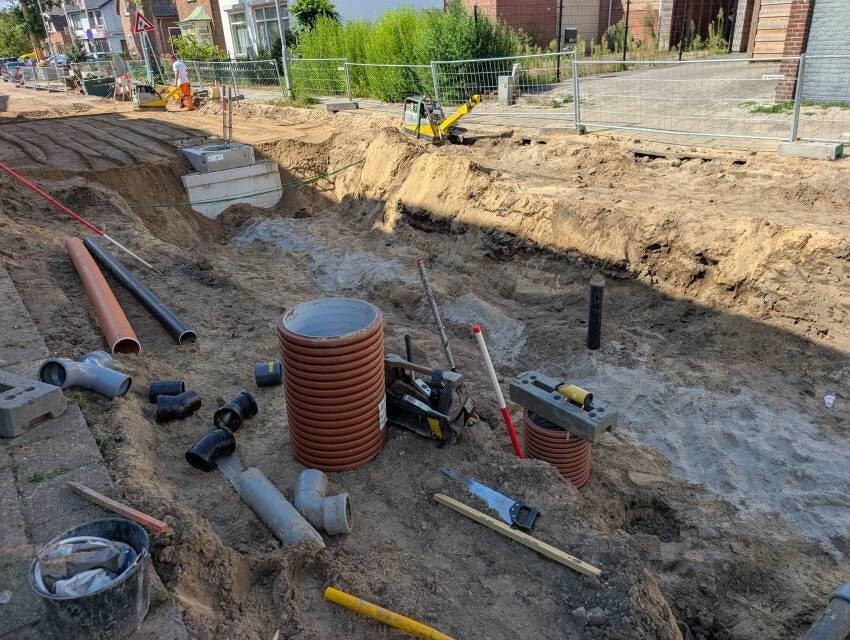

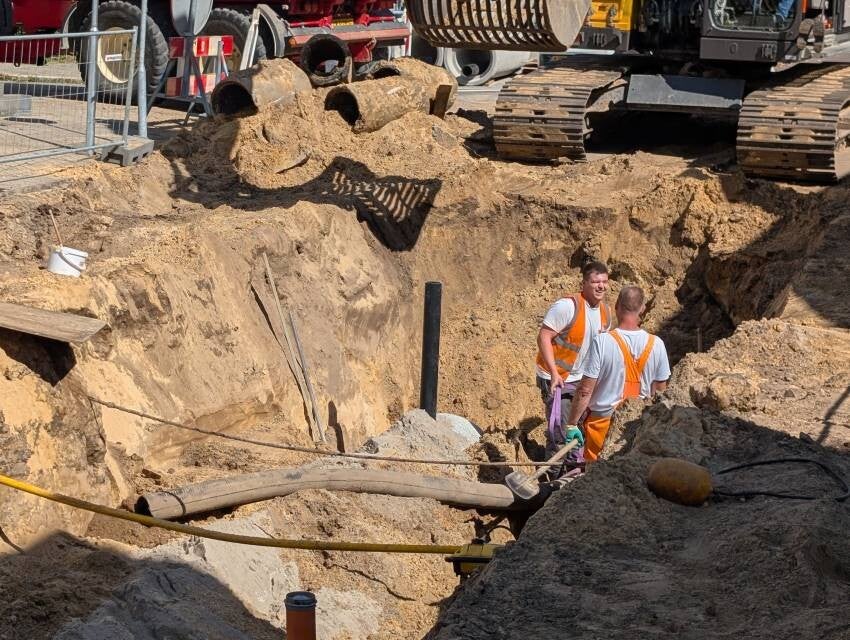

Om te voorkomen dan vanaf zijwegen water met grote vaart naar het hoofdriool loopt, worden er op plekken met reliëf putten met tussenschotten geplaatst. Deze schotten houden het eerste water dan tegen en lopen pas over als de aanvoer groot is. Foto's in de Anton Mauvestraat: Nick Engelman | 30 april 2026.

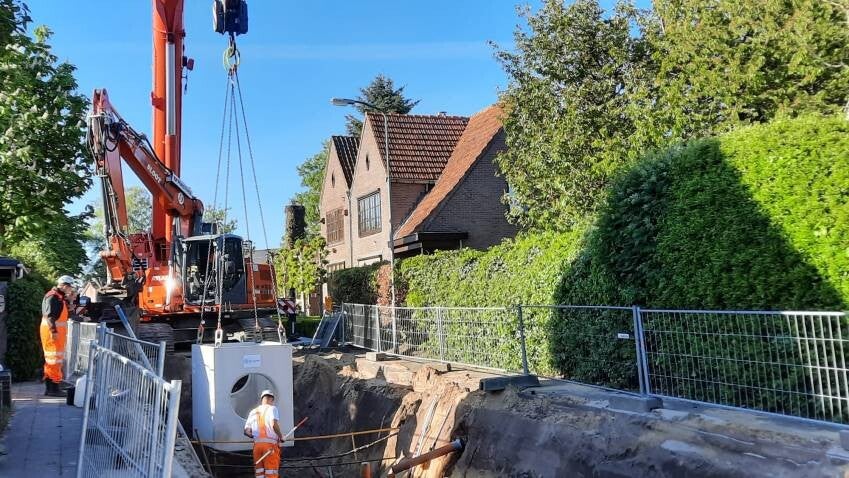

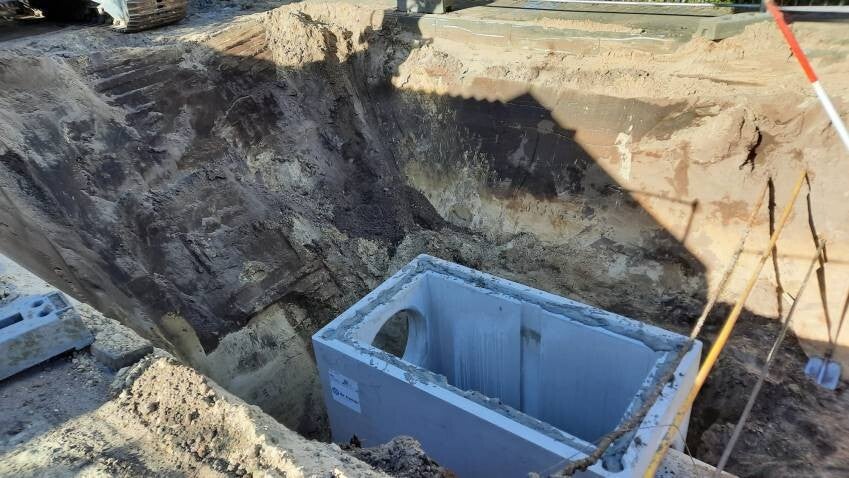

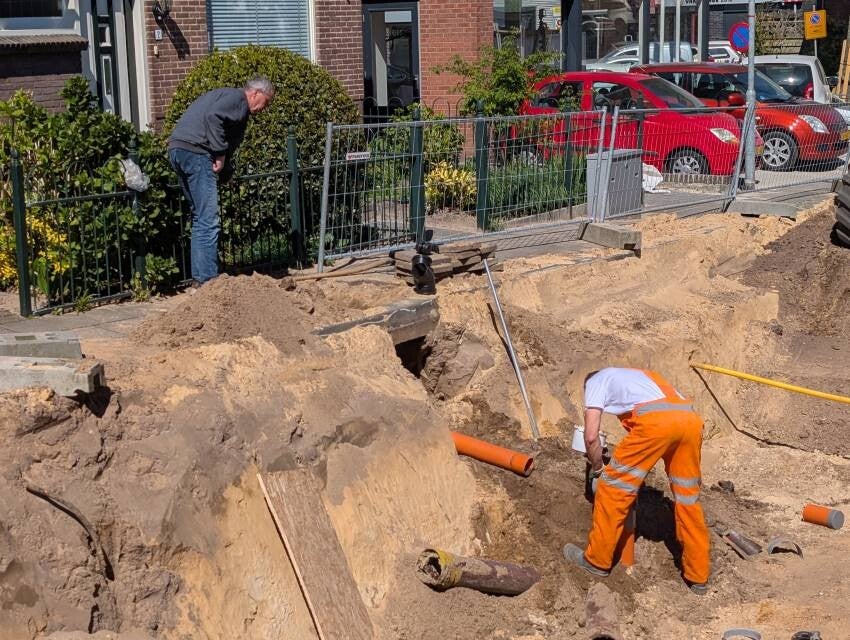

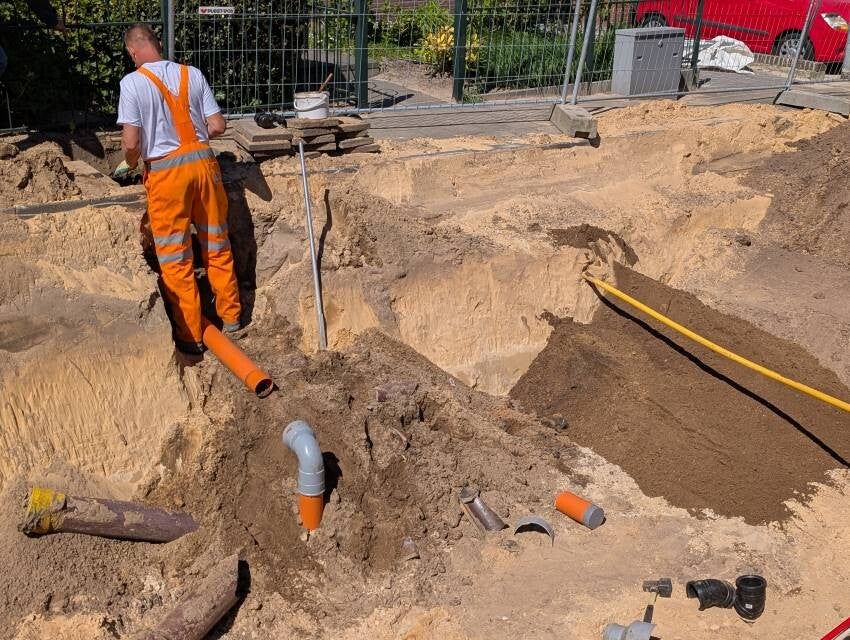

Deze foto's: Anton Mauvestraat | 29 april 2026 | Allard Bijlsma.

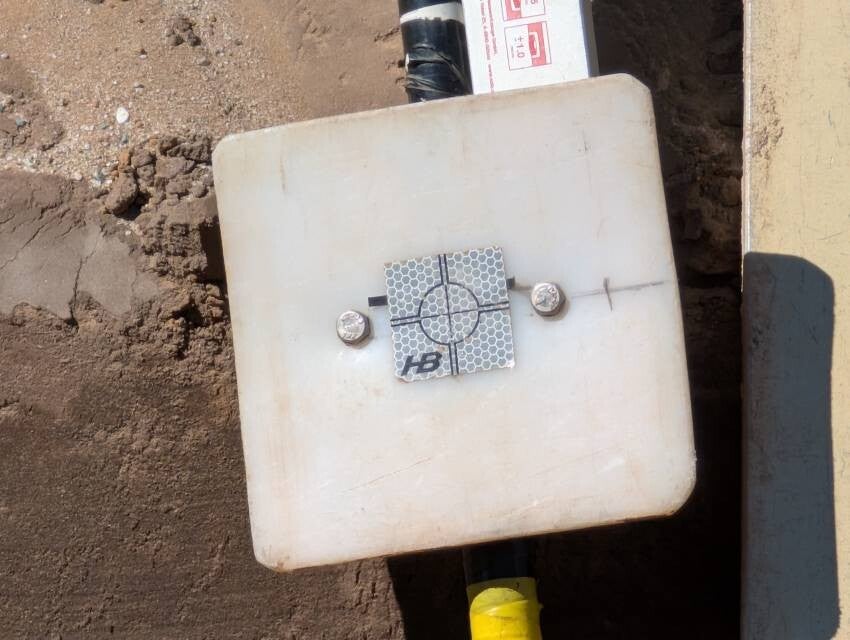

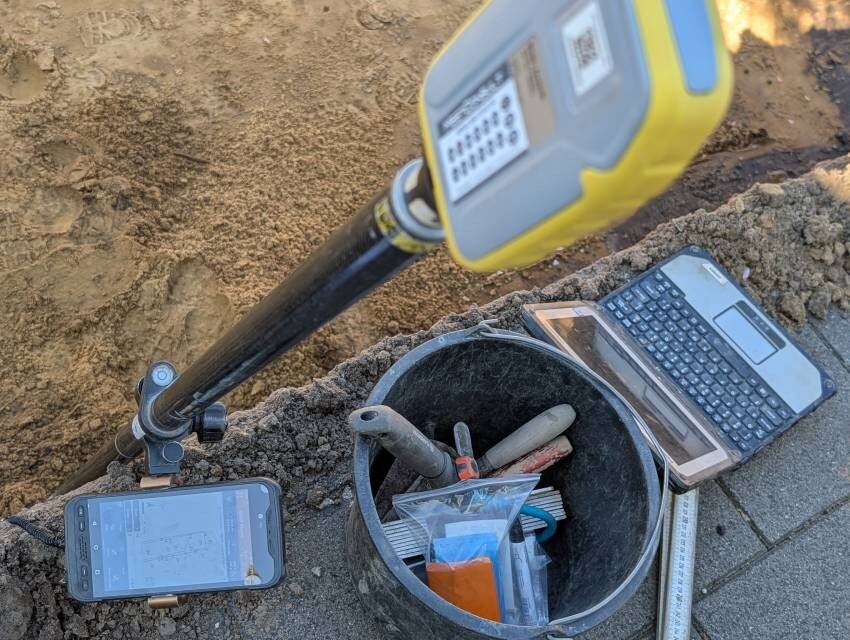

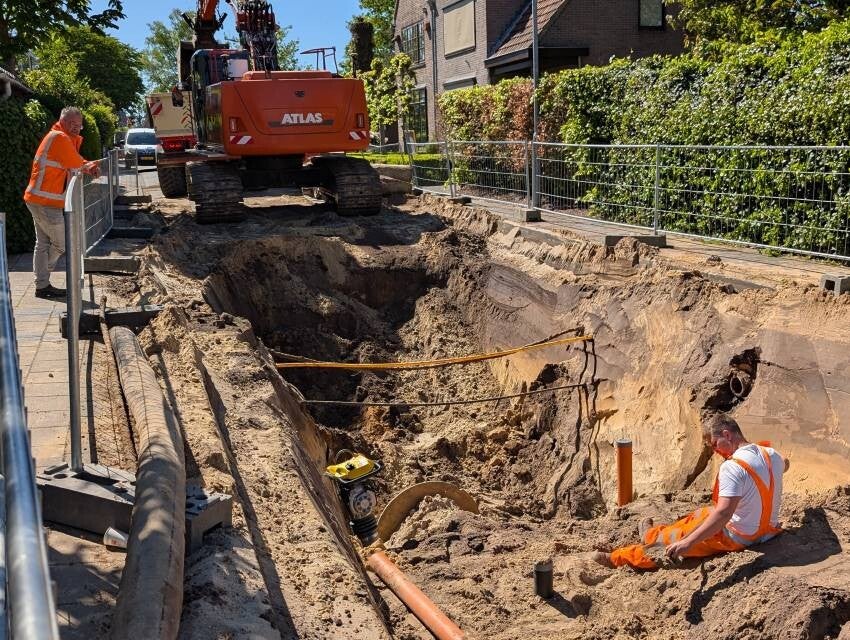

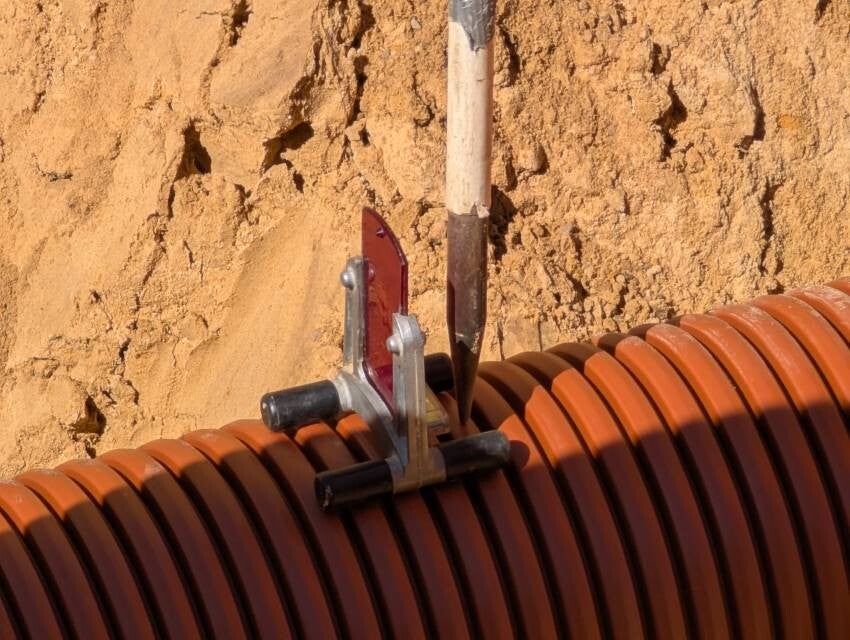

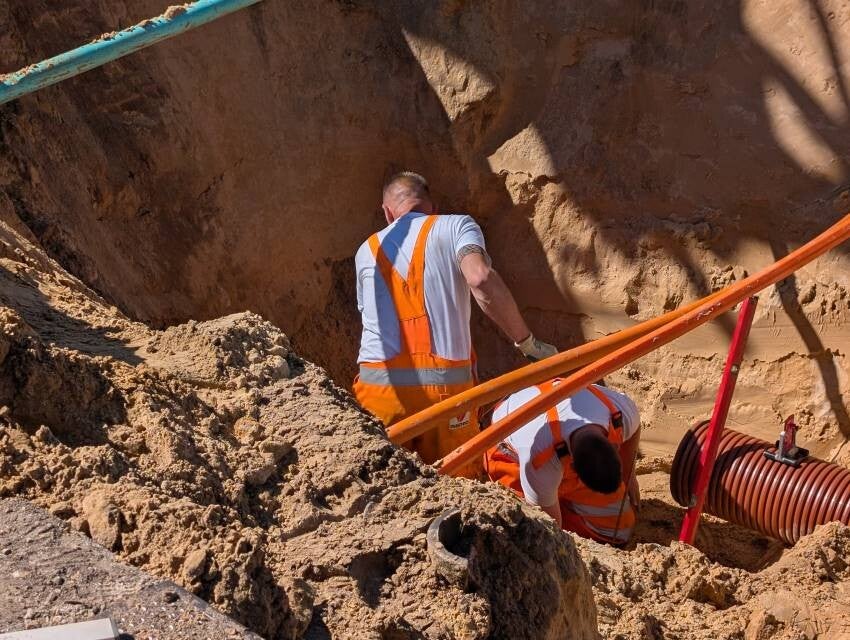

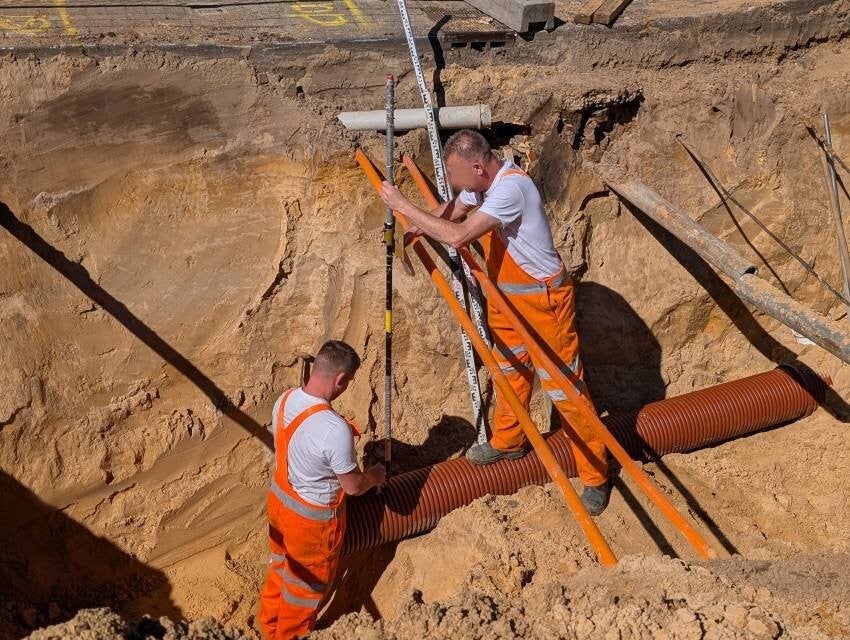

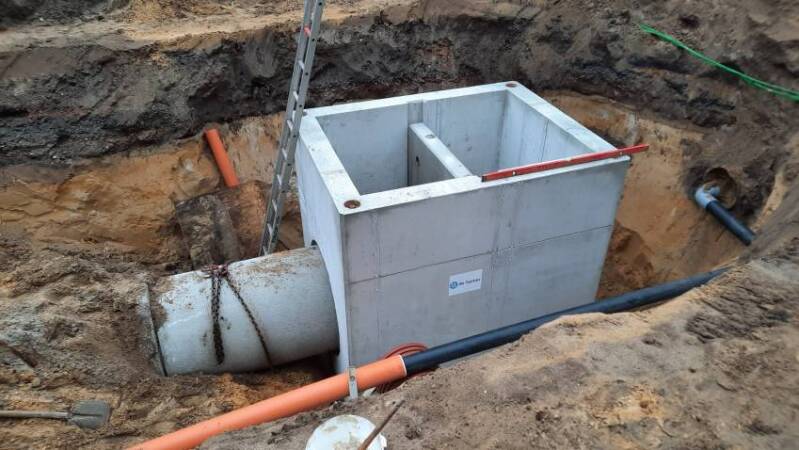

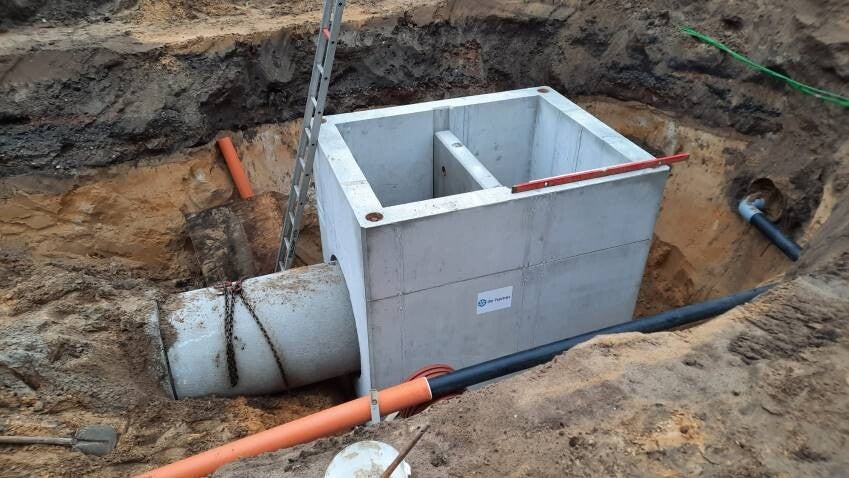

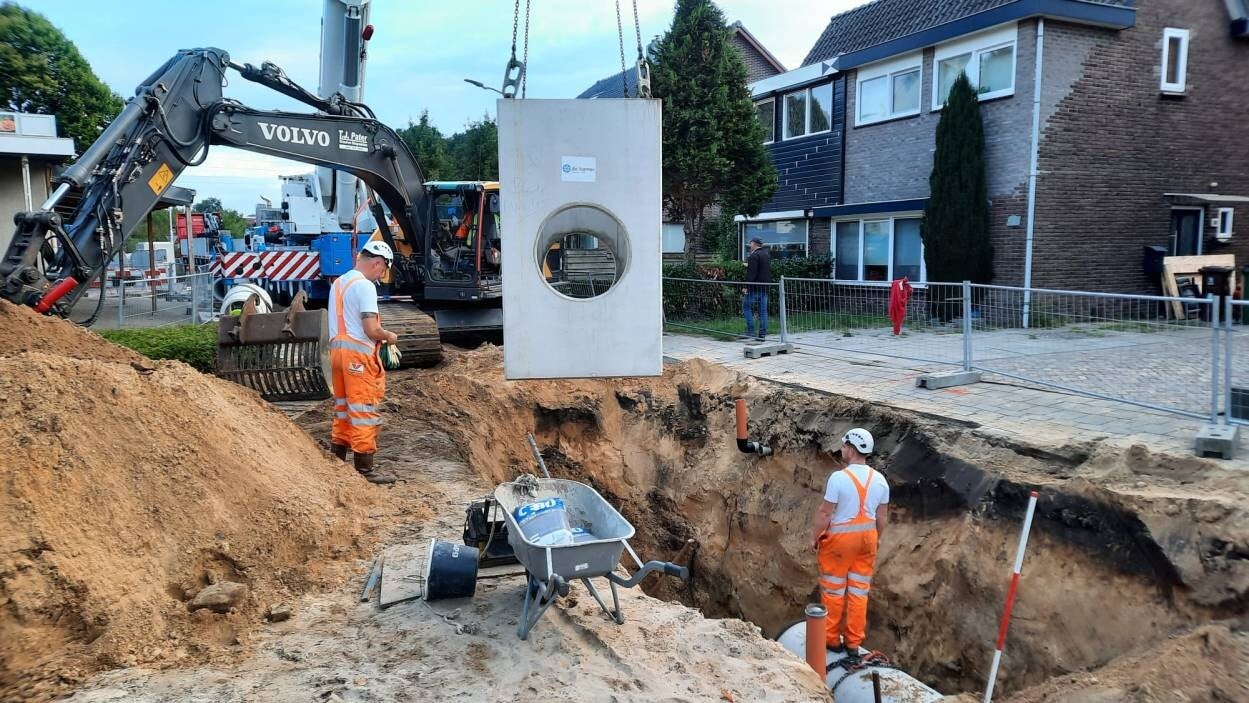

Een riool aanleggen lijkt simpel, maar komt heel nauw. Elke straat moet de rioolbuis in een bepaalde hoek krijgen, ten opzichte van de hoofriool, waar alles heen moet. Is deze hoek er niet, dan kan het rioolwater niet afstromen. Als de buis wordt neergelegd, dan wordt de hoek bepaald via een meetstok, die middels een laser wordt bekeken vanuit het centrale 'oog'. Pas als de hoek goed is, wordt het volgende stuk buis of een put geplaatst. Hier zie je zo'n meting in actie in de Anton Mauvestraat. De hoofdbuis ligt er net in de Parkweg en daar ligt het ijkpunt (geel) op. Dank Nick voor de uitleg!

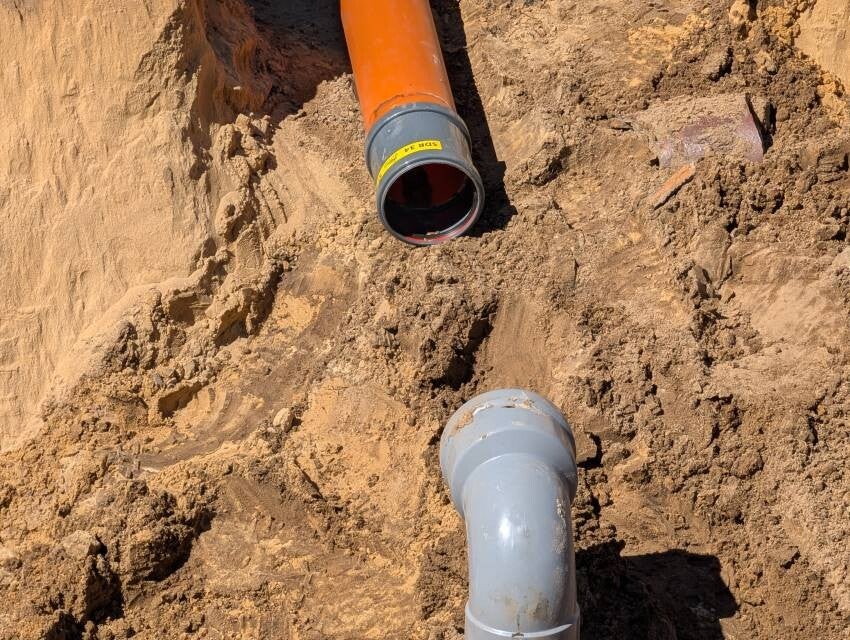

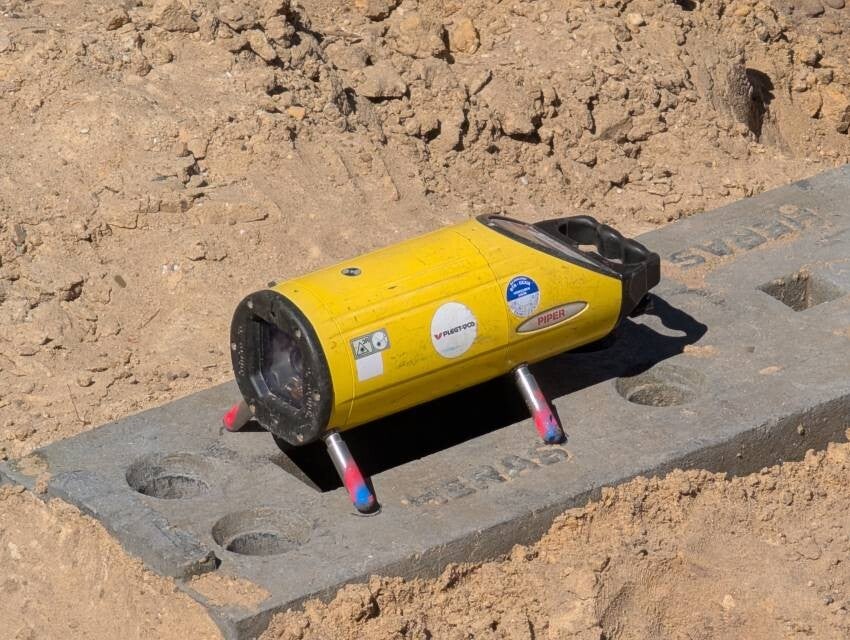

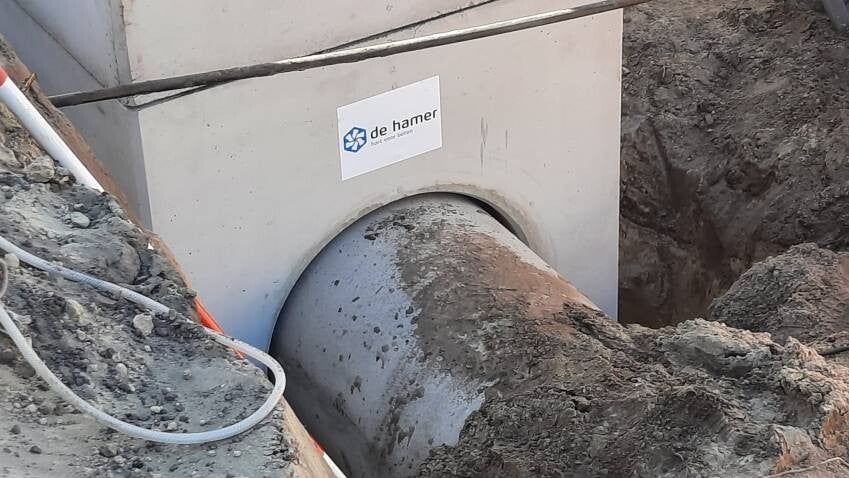

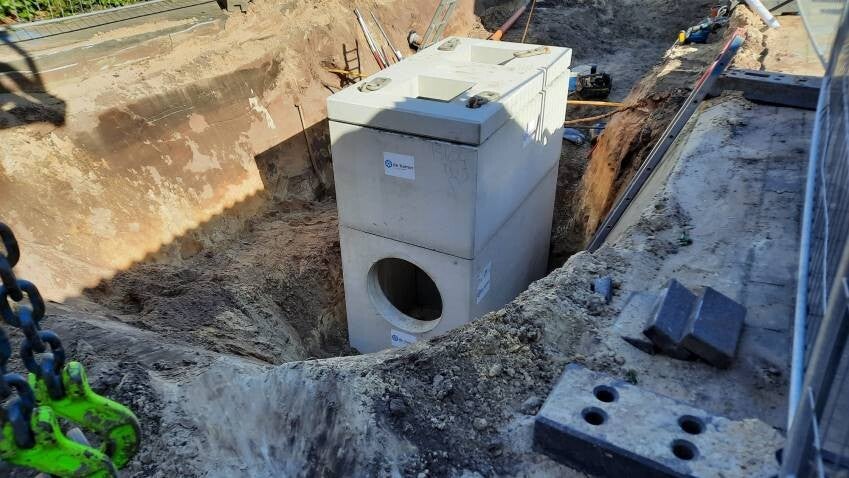

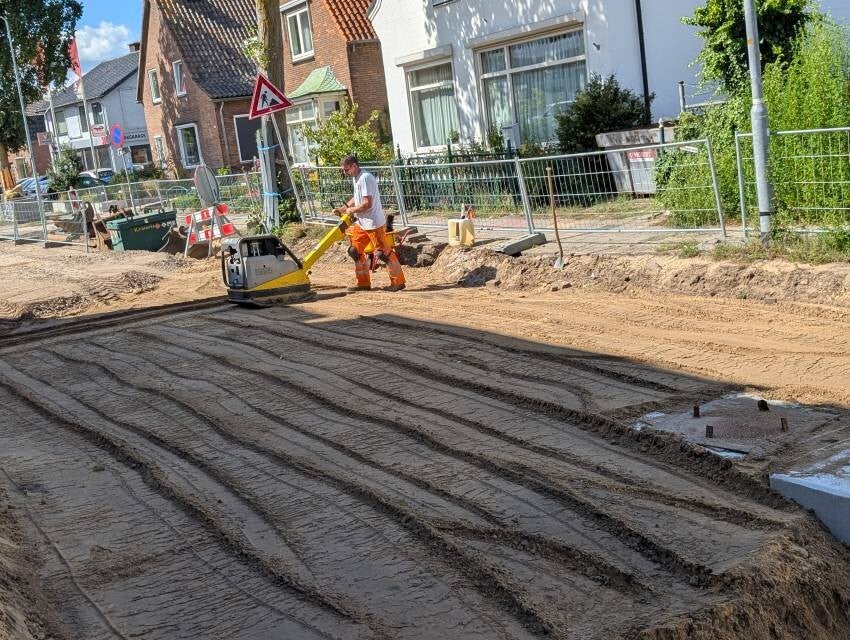

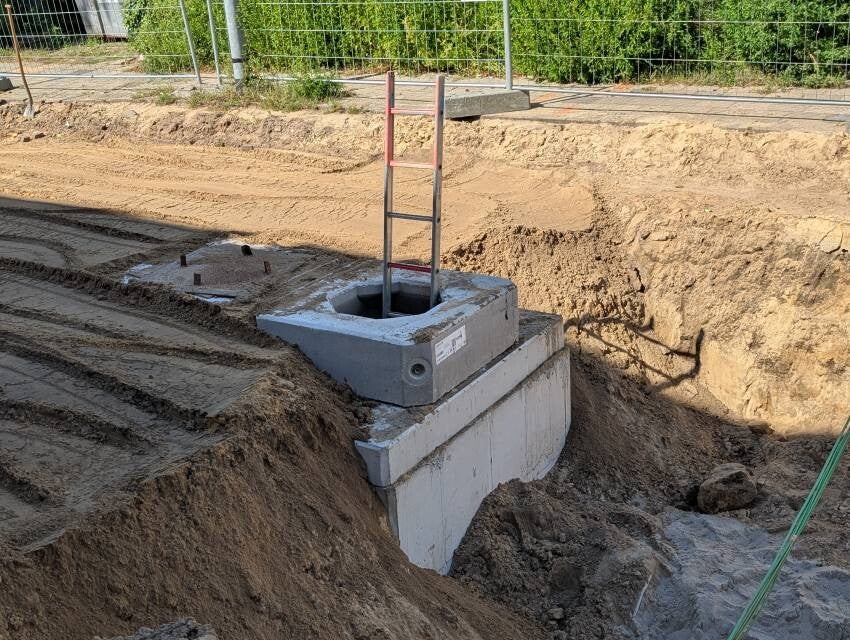

Deze put wordt exact in de juiste hoek geplaatst | 22 april 2026

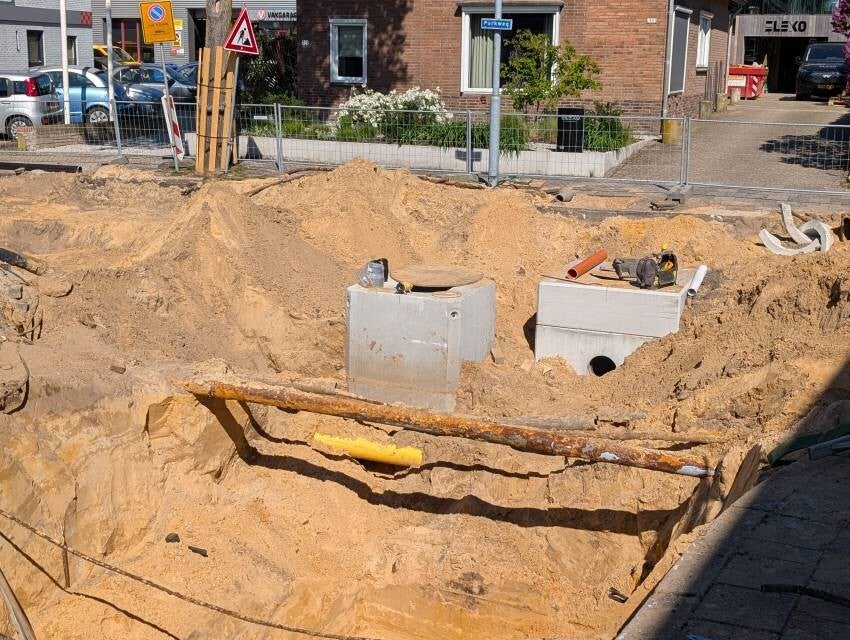

Situatie 22 april in de Anton Mauvestraat.

April 2026 | archeologisch onderzoek

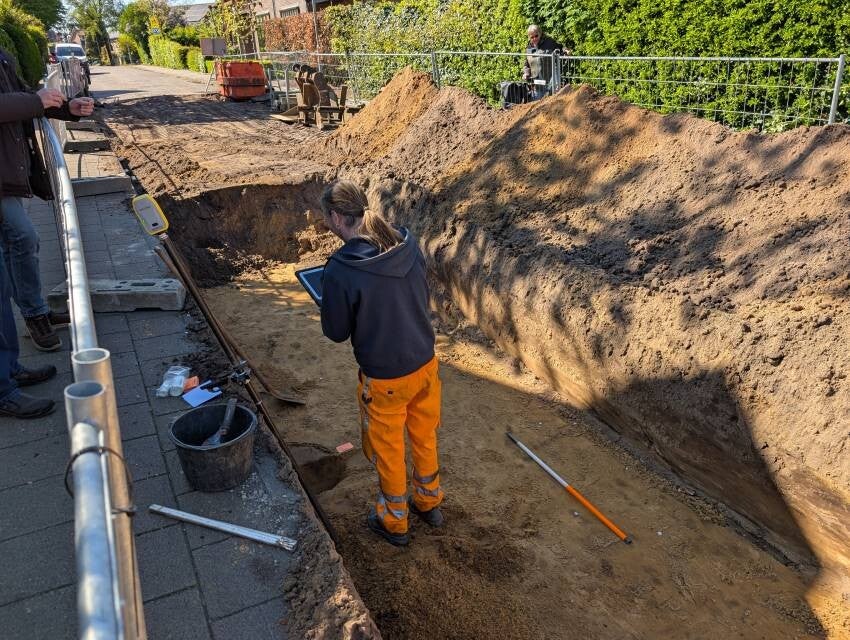

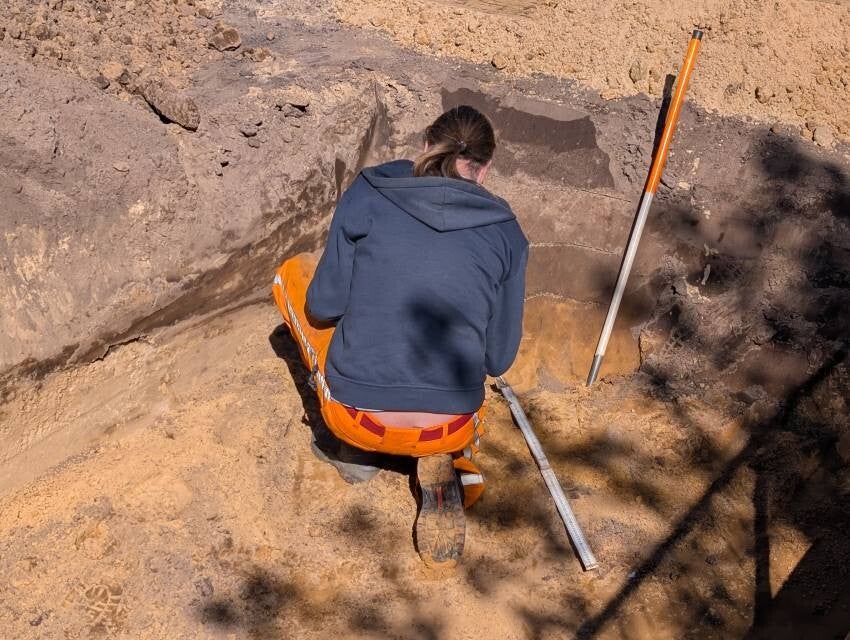

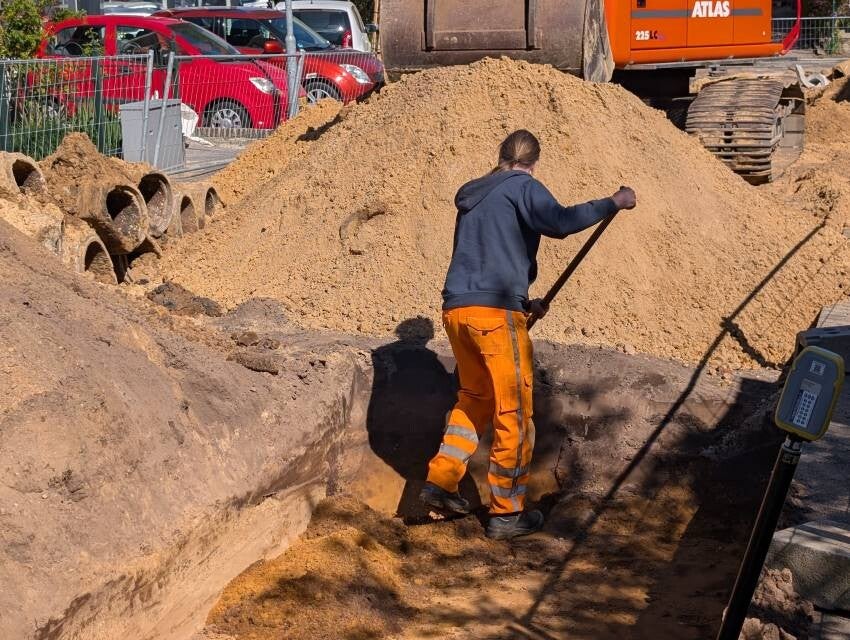

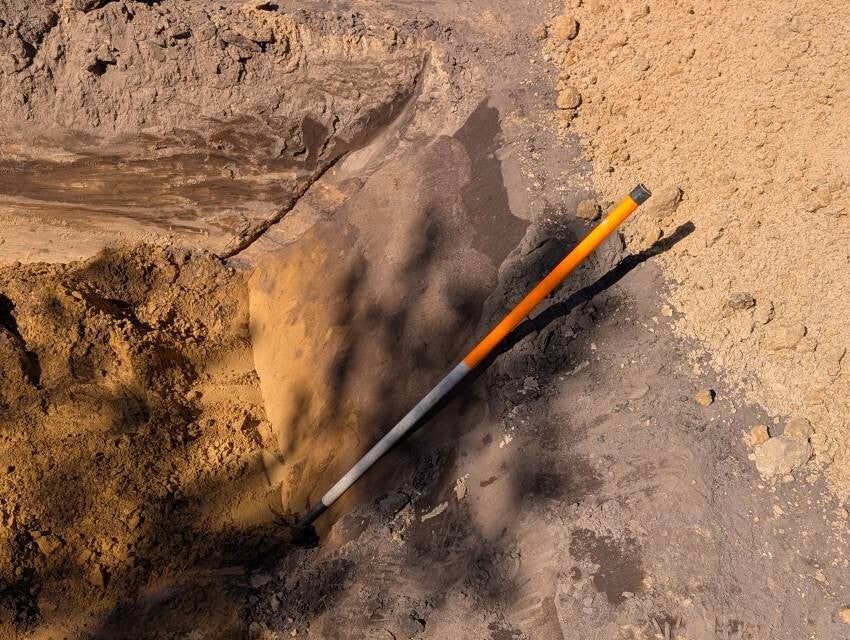

Voordat er weer een stuk straat uitgegraven wordt, vindt er eerst archeologisch onderzoek plaats. In dit geval werd niets belangrijks gevonden, wat betekent dat het werk verder kan. Dit onderzoek wordt gedaan door bureau Raap uit Zutphen | 22 april 2026 | Allard Bijlsma.

Maart 2026 | nieuwe riool Parkweg

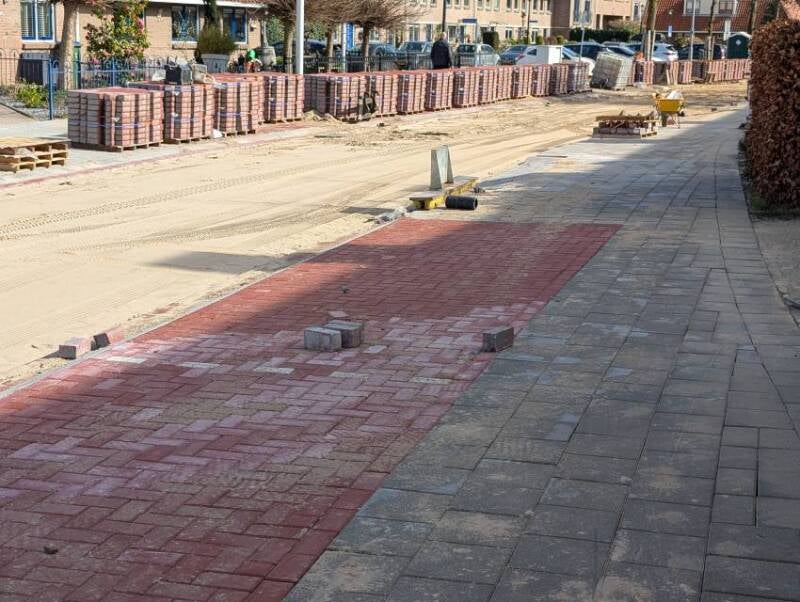

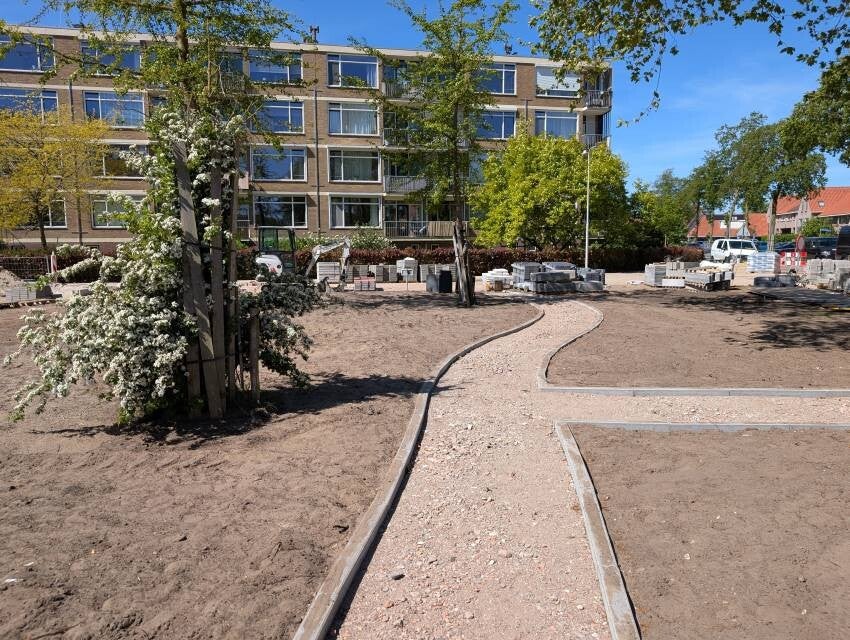

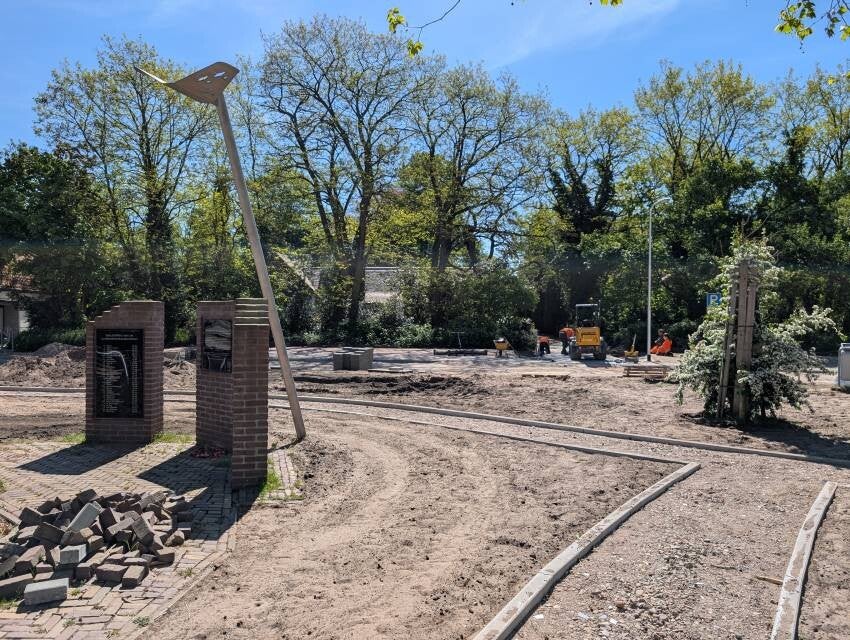

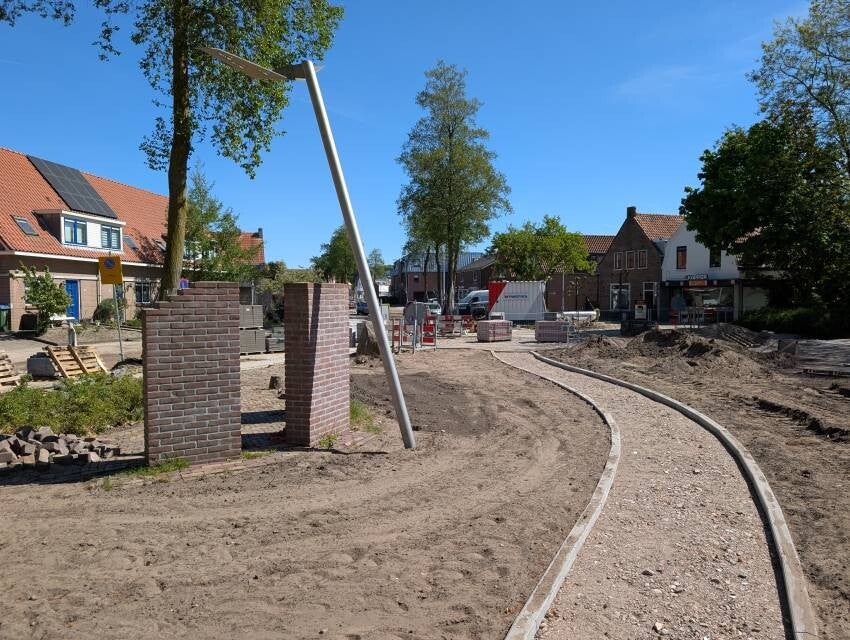

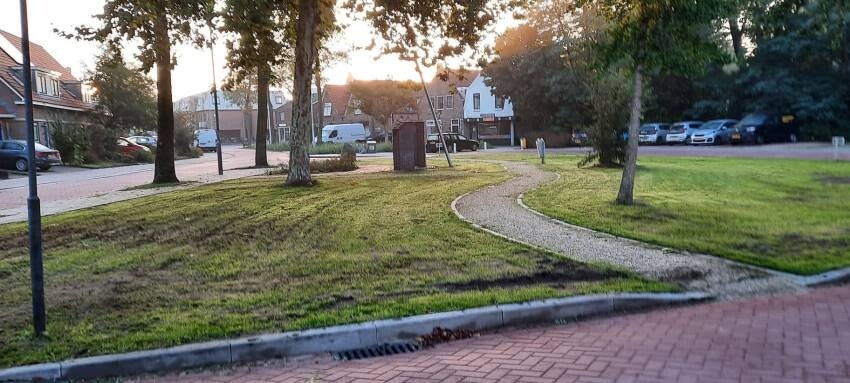

Deze foto's: 29 april 2026 | Allard Bijlsma | het parkje rond het WO II-monument wordt weer mooi ingericht.

Maart 2026 waren de werkzaamheden gevorderd tot aan de Johannes Bosboomlaan. Het WO II-monument was even slecht terug te vinden, tussen de bouwmaterialen. In de ochtenduren wordt steeds, voorafgaande aan het openbreken van een nieuw stuk weg, eerst gezocht op restanten van bommen (1944) en vindt er kort archeologisch onderzoek plaats.

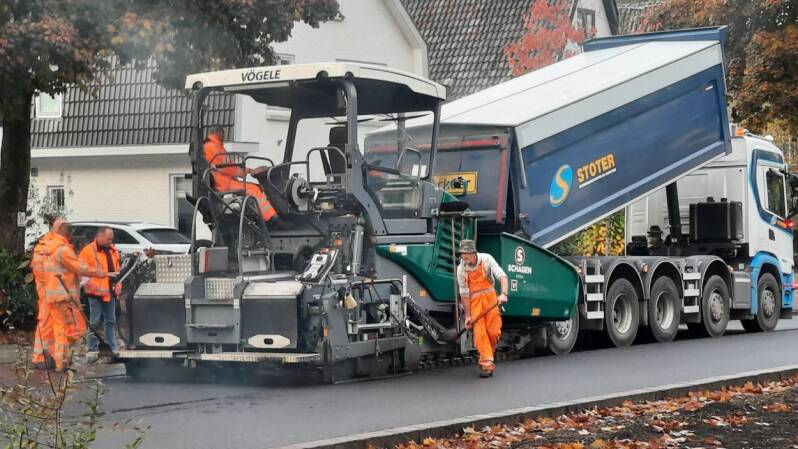

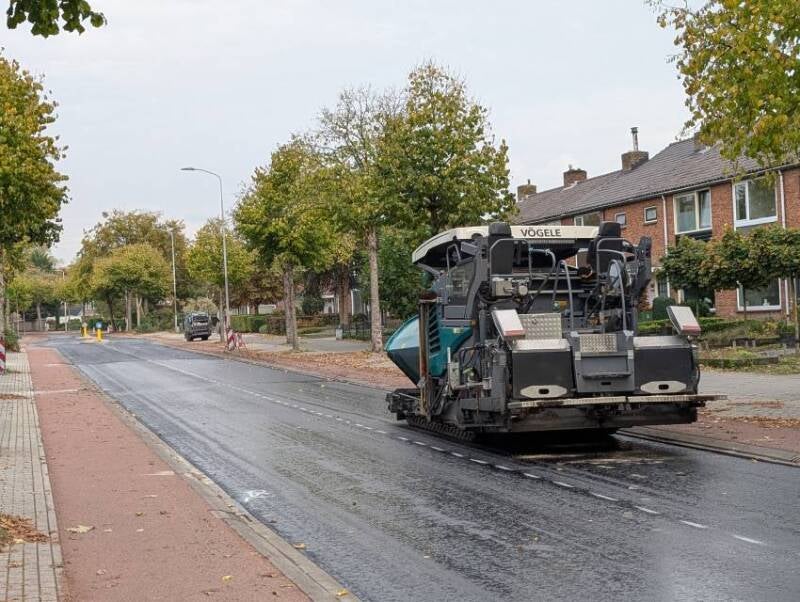

Oktober 2025 | asfaltering Tooroplaan

Deze foto's: Allard Bijlsma.

Deze foto: Nick Engelman.

De laatste week van 2025 was even doorbijten voor bewoners van Ede-Zuid. Terwijl het rond de Parkweg en Kerkweg al jaren een puinhoop is, door de rioleringswerkzaamheden, was nu ook de Toorplaan een week dicht. De weg is vanaf de Emmalaan tot aan de kruising met de Bovenbuurtweg, voorzien van een nieuwe laag asfalt. Gelukkig hoefde hier de riolering niet te worden vervangen.

Augustus 2025 | Blokkenweg

De rioleringswerkzaamheden in Ede-Zuid waren in augustus 2025 inmiddels gevorderd tot de Blokkenweg. Opvallend is dat er een groot blok piepschuin in de grond wordt mee verwerkt. Je zou denken: 'tegen bevriezing", maar dat klopt niet. Het is een maatregel tegen de overlast van trilling die de spoorlijn hier bezorgt. Nog even en het gat is dicht en niemand die dit meer ziet. Personen zijn met toestemming gefotografeerd.

Juni 2025 | Kerkweg

De Kerkweg is tot aan de vroegere spoorwegovergang voorzien van nieuwe rioolbuizen. De oude riolering is inmiddels vervangen. De Kerkweg zal worden ingericht als fietsstraat.

Maart 2025 | Verlengde Parkweg

Deze foto's: 3 maart 2025.

2024 | Derk Wiggerstraat

Zijstraat van de Joh. Tooroplaan. Deze foto's: 15 september 2024.

2024 | Voorsterweg

Hier wordt op de hoek met de Jan van Goyenstraat gewerkt aan het vervangen van de gietijzeren waterleiding door kunststof buizen (PVC). Opdrachtgever: Vitens. Aannemer: Scholman. Deze foto's: (c) Sieger Broers | 13 juli 2024.

Zicht vanuit de Voorsterweg, in de richting van de Verlengde Parkweg. Deze foto's: 5 juni 2024.
