Tussen het spoor en de wijk Enka ligt ‘de Noordstrook’. September 2023 is de ontwerpfase afgerond en vanaf eind 2024 wordt de Noordstrook in fases ontwikkeld. Gestart is met de snelfietsroute Wolfheze-Ede. De Noordstrook moet een plek worden voor iedereen en daarom konden bewoners meedenken over de inrichting. Inmiddels ligt er een eindplan en is de inspraak afgerond. Alle foto's: (c) Allard Bijlsma.
Juni 2025 | asfaltering fietspad









Op 2 juni 2025 is het gehele fietspad langs de Noordstrook ENKA geasfalteerd. Op vrijdag 6 juni zal dit fietspad worden opengesteld. Het fietspad plooit zich over restanten van het spooremplacement heen, om de daar levende spoorkrekels te ontzien.
Mei 2025 | voorbereiden asfaltering fietspad



Deze foto's: 21 mei 2026. Vanaf 26 mei zal het gehele fietspad worden geasfalteerd. Op vrijdag 6 juni wordt het opengesteld.

Zicht richting het H2-gebouw van Woonstede. Op de voorgrond de huidige wadi (5 op de kaart). Situatie: november 2023.

Zicht richting het Sijsseltviaduct. Op de voorgrond de huidige wadi (5 op de kaart).
Voorafgaand aan het participatieproces zijn een aantal kaders opgesteld:
- Er moet ruimte zijn voor 40 parkeerplaatsen;
- Het gebied wordt geschikt gemaakt voor waterberging
- Het snelfietspad Ede-Wolfheze loopt hier doorheen;
Voor meer informatie over dit project en een kaart: [ klik hier ].
- Er moet voldoende leefruimte blijven voor verschillende beschermde plant- en diersoorten;
- Een grondwal komt er om geluid van het spoor tegen te houden;
- Er moet ruimte zijn voor de oudere jeugd (vanaf 12 jaar);
- Dit alles moet binnen het beschikbaar budget plaatsvinden.
Westelijk deel Noordstrook

Uitleg bij het westelijke deel van het plan: (1)= snelfietspad Ede-Wolfweze, (2)= leefgebied spoorkrekel, (3)= parkeerterrein H2-gebouw Woonstede, (4)= speelplekken voor kinderen van verschillende leeftijden, (5)= wadi (waterberging bij zware regenval).
Mei 2025 | aanleg wateropvangbekken




Op de overgang van de Akulaan en de Viscoselaan zijn, ter hoogte van de Enkalaan in de ENKA-buurt, drie wateropvangbekkens ingegraven. Ze zijn daarna omgeven door korrels die water opnemen. Bij zware regenval loopt het water in de opvangvaten en het zal daarna langzaam weer worden vrijgegeven aan de omgeving. Op deze manier wordt het riool niet te zwaar belast bij wateroverlast in de buurt ENKA. Als alles is afgedekt is hiervan niets meer terug te zien straks. Deze foto's: 7 mei 2025.
Maart 2025 | inrichten talud naar Sijsseltviaduct


Half maart 2025 is begonnen langs de randen van het talud van het viaduct boomstammen te leggen. Die zijn bedoeld om het affietsen van de helling tegen te gaan, maar ook om erosie te voorkomen. De hellingen zelf zullen worden beplant dit voorjaar. Deze foto's: 19 maart 2025.
Februari 2025 | voetpad langs snelfietsroute







Deze foto's: 25 februari 2025
December 2024 | snelfietsroute krijgt vorm






Voor het passeren van de spoorstaven, waar de spoorkrekel zou zitten, is toch geen viaductje gemaakt. Op deze plekken zijn de spoorstaven gewoon verwijderd. Zaten op die plekken dan geen zeldzame krekels?
November 2024 | aanleg snelfietsroute




Bij de Spoorzone ENKA is gestart met het aanleggen van het stuk snelfietsroute richting Wolfheze. Omdat een deel van het oude spoor blijft liggen in verband met de zeldzame spoorkrekel, kronkelt het fietspad daar via een mini-viaductje overheen straks. Werkzaamheden heb ik gevolgd vanaf het Sijsseltviaduct.
Leefgebied spoorkrekel


Op 19 augustus 2010 is in het oude spoor langs de ENKA-spoorstrook een voor Nederland nieuwe krekelsoort gevonden, de 'Eumodicogryllus Bordigalensis'. Bij gebrek aan een Nederlandse naam wordt die krekel 'Spoorkrekel' genoemd. Door het oude spoor op te nemen in de plannen, kan dit leefgebied worden beschermd. Tevens wordt hiermee een stukje erfgoed bewaard.
Middendeel Noordstrook

Uitleg bij het middendeel van het plan: (1)= snelfietspad Ede-Wolfweze, (5)= wadi (waterberging bij zware regenval), (6)= trapveldje voor 12+-kinderen, (7)= fietspad richting Sijsseltviaduct, (8)= toekomstige locatie appartementen 'De Residentie'.
Oostelijk deel Noordstrook

Uitleg bij het oostelijke deel van het plan: (1)= snelfietspad Ede-Wolfweze, (5)= wadi (waterberging bij zware regenval), (7)= fietspad richting Sijsseltviaduct, (8)= toekomstige locatie appartementen 'De Residentie', (9)= voetgangerstrap naar Sijsseltviaduct, (10)= Sijsseltviaduct, (0)= volkstuincomplex. De tekst 'Leefgebied bijzondere flora en insecten' moet met een korreltje zout worden genomen: voorlopig is dat gewoon een kaal zandtalud.

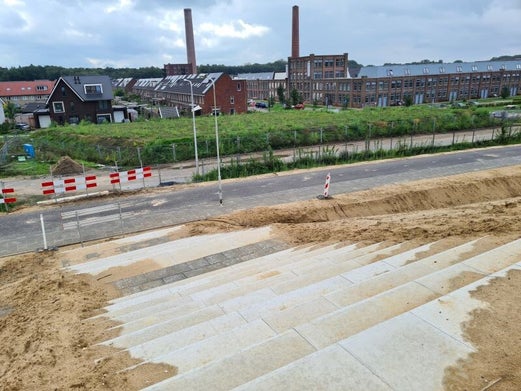

Het Sijsseltviaduct, geopend in juli 2023 en geheel gereed in november 2023.
Bron kaarten: projectbureau Gemeente Ede.
