Zuidplein | fotoverslag 2025

Het Zuidplein wordt sinds de 'omklap' van station in Ede-Wageningen, in februari 2024, fors aangepakt. Via deze pagina houd ik je op de hoogte van de ontwikkelingen hier. [ Zie hier ] voor de parallelle ontwikkelingen op het Noordplein. Voor foto's van 2024, [ klik hier ].  Alle foto's en video's: (c) Allard Bijlsma.


Juni 2025 | rode toplaag fietspaden

Links: nog te asfalteren langs het spoor: 2 juni 2025. | Rechts: geasfalteerd: 3 juni 2025. Todo: strepen aanbrengen.

Links: nog te asfalteren op het Zuidplein: 2 juni 2025. | Rechts: geasfalteerd: 3 juni 2025. Todo: strepen aanbrengen.

Op 2 juni 2025 werd de allerlaatste laag aangebracht op de fietsbaan die onder de stationsoverkapping doorloopt. Ook op het Zuidplein zelf werden nog de laatste stukjes geasfalteerd.


Juni 2025 | laatste dagen voor fietsen en scooters

De scooters van het Zuidplein zijn tijdelijk weer verplaatst naar net voorbij het station, langs het fietspad naar het Sijsseltviaduct. Vanaf vrijdag 6 juni kunnen die terecht op het nieuwe Noordplein. Ook de hier al ruim een jaar fout staande fietsen zullen hier nu echt moeten gaan verdwijnen.


Mei 2025 | opruimen Zuidplein

Op 6 juni opent de Westtunnel en daarmee ook de nu nog afgesloten fietspaden over het Zuidplein. De afgelopen week zijn de laatste bergen zand afgevoerd en is het plein opgeruimd. Er moet nog één stuk worden geasfalteerd. Deze foto's: 21 mei 2025.


April 2025 | asfaltering Zuidplein

Tegen 16.00 uur was men bij de Oude Bennekomseweg aanbeland.

In de middag van 14 april 2025 werden hier de twee fietspaden geasfalteerd. Om 16.00 was het werk hier klaar.

Rond 11.00 uur op 14 april, kwam het asfalt door de Westtunnel heen en bereikte het het Zuidplein. De grote machine, die eerder die ochtend op het Noordplein heeft gewerkt, is hierheen vervoerd op een oplegger. In de tunnel is een kleinere machine aan het werk.


April 2025 | fietsstroken klaar voor asfaltering

De fietsbanen op het Zuidplein liggen klaar om geasfalteerd te worden. Dit staat gepland voor 14 en 15 april.

De fietsstroken ter hoogte van de Emmalaan, zijn voorzien van een rode toplaag. Hiervoor was de Emmalaan vier dagen volledig afgesloten.


Maart 2025 | voetpad door de tunnel en naar station

De aanrijroute vanaf de Oude Bennekomseweg richting de overdekte fietsenstalling krijgt vorm. Deze foto's: 31 maart 2025. Op zaterdag 29 maart is voor het eerst doorgewerkt door de stratemakers, wat erop wijst dat er haast is. Ze zullen alles klaar moeten hebben voor de dag dat alle fietsroutes geasfalteerd gaan worden.

Deze foto's: 28 maart 2025.

Eind maart is het voetpad bestraat, dat loopt vanaf de Oude Bennekomseweg naar het Noordplein, door de Westtunnel. Drie jonge mannen doen al maanden alle bestratingswerk in dit gebied.


Maart 2025 | voortgang werk

28 maart | weer een boom gekapt. Wel met vergunning, maar bezwaarperiode loopt nog ... (zaaknummer 20250324743983)

27 maart | hekken van de vorige aannemer worden opgehaald.


Maart 2025 | afronding werkzaamheden kiss-and-ride

Bij de drie trappetjes vanaf de fietsenstalling naar de kiss-and-ride, zijn leuningen geplaatst. Deze foto: 17 maart 2025.

Ook rond de kiss-and-ride is weer van alles gebeurd: een informatiehokje is geplaatst, het hekwerk langs het spoor is klaar, straatlantaarns zijn geplaatst, er zijn leuningen gemaakt bij de trapjes en de fietsenrekken zijn bijna klaar (wachten is nog op een levering). Wat nog moet gebeuren is het asfalteren van de weg in de kiss-and-ride zelf.  Deze foto's: 9 maart 2025


Maart 2025 | verwijderen middenspanningskasten

Grappig: op het Picobellopad staat een vrachtwagen met de naam 'Picobello'. Hierop worden de elektrische installaties getakeld uit de middenspanningshuisjes. Deze foto's en video's: 18 maart 2025.

Deze foto's: 18 maart 2025.

Op maandag 17 februari is Liander gestart met het verwijderen van de grijze middenspanningskasten op het Noordplein. Die leverden stroom aan het busstation en station, maar nu dit allemaal weg is, waren deze kasten niet meer nodig. Alle leidingen in de grond, die hier naartoe leiden, zijn ook verwijderd. Ze misstonden in de toekomstige groenstrook, dus mooi dat ze weg zijn.


Februari 2025 | elektriciteitskabels

In de tunnel worden in zes rode buizen elektriciteitskabels aangebracht. Hiermee komt een nog sterkere elektriciteitsverbinding tussen de noord- en zuidzijde van Ede tot stand, wat verzwaring van het net mogelijk maakt.

De schuine fietsroute, vanaf station naar de tunnel en vanaf station naar de Oude Bennekomseweg, wordt aangelegd.


Januari 2025 | opening nieuwe fietspad

15.30 uur: alle hekken en pallets zijn weg. We kunnen erlangs! Er wordt direct volop gebruik van gemaakt.

24 januari | 12.30 uur: nog niets geopend; de hekken staan er nog

En deze pallet zal ook nog weg moeten ....

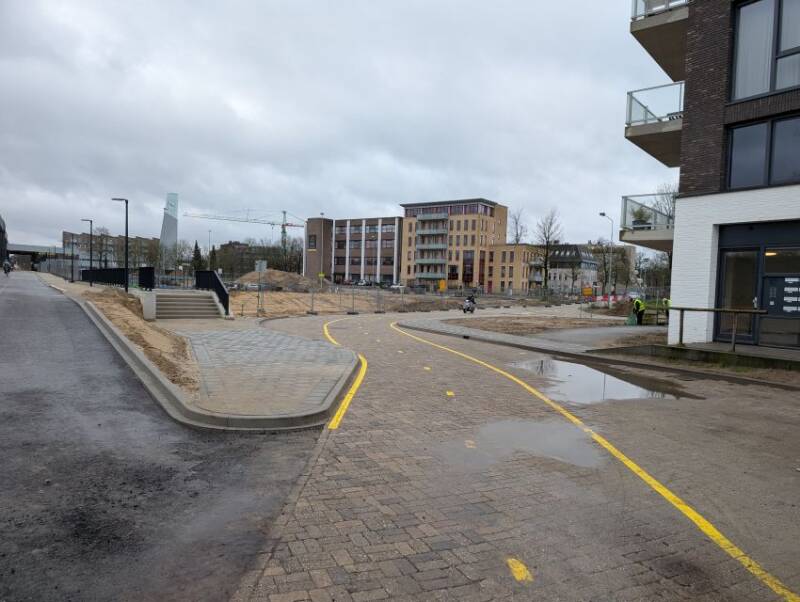

Op vrijdag 24 januari is het nieuwe fietspad geopend. Direct wordt ook het deel voor de kantoren langs afgesloten (voorlopig alleen bord 'doodlopende weg'). Tussen de Parkweg en de Oranjelaan is alleen fietsverkeer toegestaan. De belijning hiervoor is voorlopig in geel aangegeven. NB. EdesPoort kondigde die ochtend aan dat het fietspad vandaag zou openen. 'Vandaag' bleek een rekbaar begrip. Ik ben hier rond 13.00 uur gaan kijken en toen stonden alle hekken er nog. Weer zo'n fijne duidelijke en feestelijke opening ... Het fietspad krijgt dit voorjaar nog een rode afwerklaag. Rond 15.00 was het fietspad wel toegankelijk en waren alle hekken weg.


December 2024 | aansluiten weg en fietspad

Situatie 12 december 2024.

Situatie 9 december 2024.

Aankleding fietspad en toevoerweg naar Parkweg. Gebruikers van een rolstoel of rollator en wie een grote koffer of wandelwagen bij zich heeft, zal via het fietspad moeten gaan lopen. Her trappetje had beter een hellingbaan kunnen zijn.


November 2024 | aanbrengen traptredes

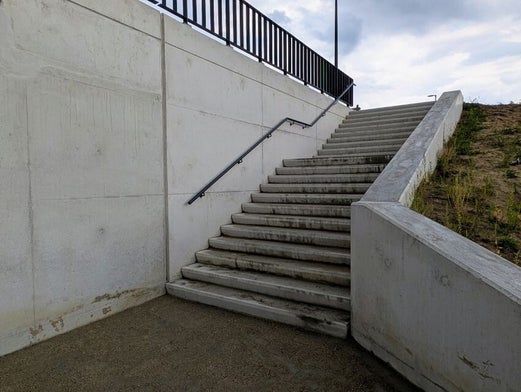

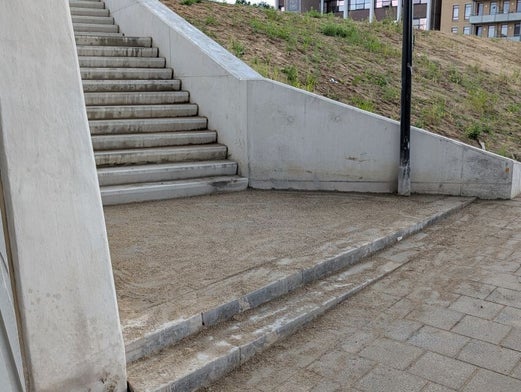

Op het Zuidplein zijn de treden aangebracht voor de twee trappen naar en van de Westtunnel en dan richting station en richting Parkweg vanaf het viaduct. Het laatste trapje lijkt een onnodige extra barrière weer voor wie vanaf het station naar de Oranjelaan wil. De zeven treden zijn net weer genoeg om eenieder met kinderwagen of rolstoel tegen te houden. Gelukkig kunnen ze ernaast dan het pad eerst naar de Parkweg nemen en dan terug lopen.


November 2024 | kop tunnel is vrijwel klaar

Er kan begonnen worden met de toegangspaden en de trappen. Een geluidsscherm is geplaatst.


Oktober 2024 | trappen zichtbaar

Opgang naar station

Eerste vijf schuine wandpanelen zijn geplaatst in tunnelbuis (02/10)

Kijk je de tunnel in, dan zie je dat er dagelijks nieuwe wandpanelen worden bijgeplaatst. Deze foto's: 8 oktober 2024.

Snelfietsroute en voetgangersovergang zijn weer zichtbaar. Deze foto's: 2 oktober 2024.


September 2024 | opbouw trappen na Westtunnel

Aan de zuidzijde komen, direct tegen de Westtunnel aan, twee trappen. Vanuit de tunnelbak kun je hier straks omhoog (of andersom), om naar het station te lopen of richting de Parkweg. Datum: 5 september 2024.

Deze foto's geven de situatie rond het Zuidplein weer op 13 augustus 2024.


3 augustus 2024 | 1 dag voor plaatsing Westtunnel

Je kijkt vanaf het Zuidplein zo richting het Noordplein. Alle restanten van station en tunnel zijn de afgelopen dagen afgebroken en verwijderd. Aan de overzijde staan alle tunneldelen klaar, om vanaf 5.00 uur op 4 augustus ingereden te gaan worden.


Juni 2024 | toegang naar tunnel

Er is een toegang gegraven naar de huidige tunnel toe. Eind juli wordt begonnen met het weg trillen van de oude tunnel. Links daarnaast komt de nieuwe tunnel en het nu gegraven talud, wordt daarna de opgang voor fietsers en voetgangers. Helaas moeten we na augustus nog lang wachten voor we van de tunnel gebruik kunnen gaan maken.


Mei 2024 | ingang spoortunnel

Deze foto's: 14 mei 2024. De rest van het beton wordt vanaf eind juli weg getrild, op het moment dat er een treinvrije periode is. Half augustus worden vanaf de andere kant drie nieuwe tunneldelen hier ingereden. Die zullen samen de Westtunnel gaan vormen.


April 2024 | afbraak fietsenstalling een feit

Laatste stukje street art bij het station. Binnenkort gaat deze oude toegang tot de stationstunnel ook weg. Datum: 22 april 2024. Inmiddels is deze straat art verdwenen.


April 2024 | afbraak overkapping

Maandag 15 april is een start gemaakt met de afbraak van de oude stations toegang aan de zuidzijde.


Maart 2024 | fietsenstalling

Eind maart is de oude loods achter de historische fietsenstalling op het Zuidplein verwijderd. Vanaf het Zuidplein heb je nu vrij zicht op perron 5.


Februari 2024 | loop- en fietsroute

Om duidelijkheid te scheppen in de chaotische situatie die hier is ontstaan, is met de kleur geel een duidelijke loop- en fietsroute naar het station aangegeven. Voor 'Op de Kop' langs is een tijdelijk wandelpad gemaakt, zodat je nog bij de Parkweg kan komen. De autoroute hier, die eigenlijk net weer was hersteld, is nu weer doorbroken en dat zal zeker een jaar zo blijven.
