Hoogspanningsleidingen | stadsontwikkeling Ede
In dit onderdeel aandacht voor de ligging van de hoogspanningsleiding door Ede. Op dit moment loopt er een lijn van noordoost naar zuidwest, pal over Ede. Het ligt in de planning deze lijn onder de grond te brengen. Begin 2022 ontstond vertraging, omdat men eerst wilde onderzoeken of ook het verzwaren van de leidingen direct meegenomen kon gaan worden. Hierdoor kan in de regio Ede straks meer elektriciteit worden gebruikt. De start van deze 'verkabeling' was daarom pas eind 2024 en de werkzaamheden moeten eind 2026 gereed zijn. Dan zijn ook alle hoogspanningsmasten binnen Ede verwijderd. Daarna gaan de werkzaamheden rond het verzwaren van het net nog een paar jaar door. Eind 2025 trad vertraging op bij de afwerking in de wijk Kernhem. Alle foto's: (c) Allard Bijlsma.
September 2025 | kabels onder de grond in Kernhem

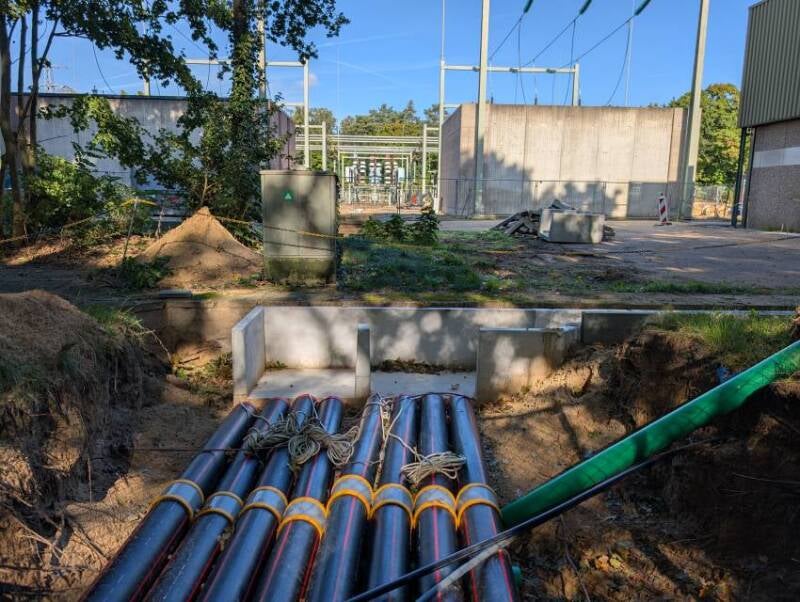

Bij het verdeelstation aan de Doolhoflaan zijn de hoogspanningskabels inmiddels gearriveerd, maar nog niet aangesloten. De touwen steken er nog uit, dus de kernen moeten er nog door getrokken worden. Deze foto's: 28 september 2025.

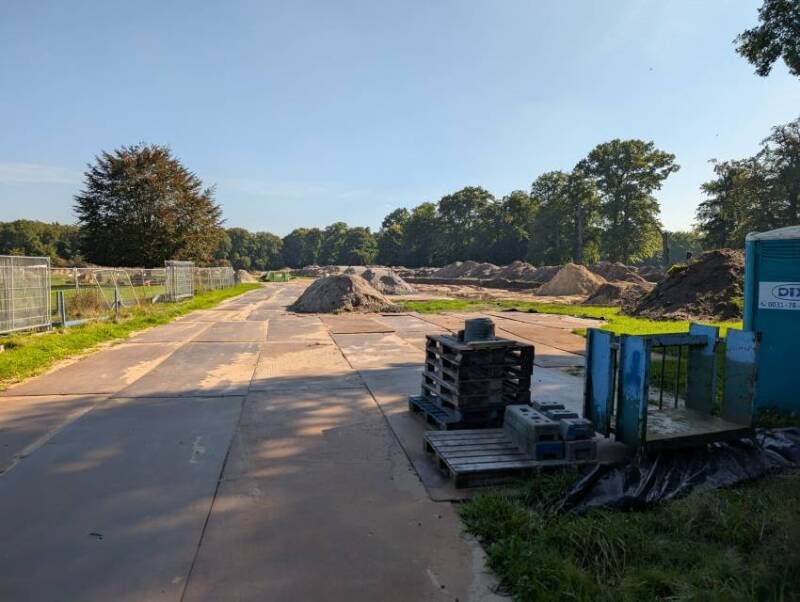

Op het landgoed Kernhem liggen alle kabels inmiddels onder de grond. Daar kan begonnen worden met het weer terugbrengem van dit gebied in oude staat. Hier lopen straks weer koeien. Deze foto's: 28 september 2025.
Augustus 2025 | voortgang kabelleggen

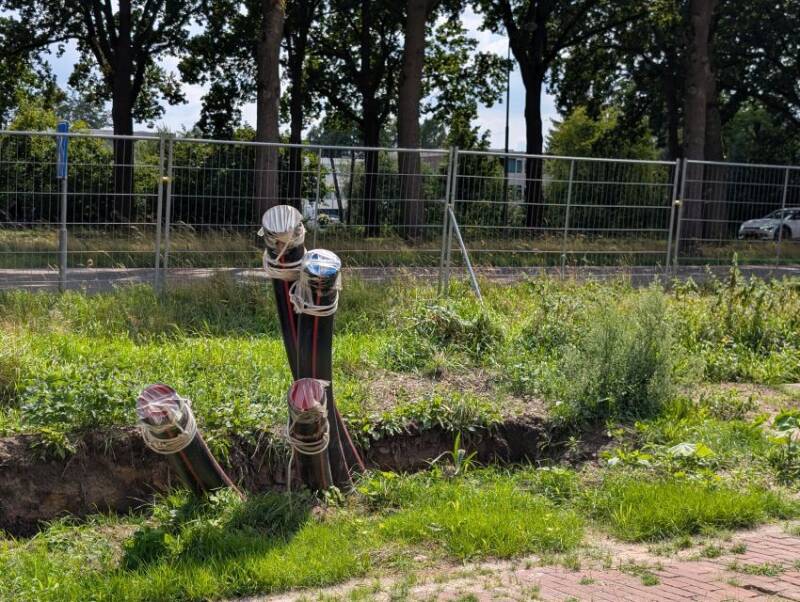

Ter hoogte van N224, bij de wijk Kernhem, zijn alle (lege) kabelomhulsels onder de grond geboord, onder meer naar de overzijde van de weg, ter hoogte van een P&R. In alle kabels zitten touwen, waarmee straks de daadwerkelijke kabels door de hoezen heengetrokken kunnen worden.
Het werkterrein te hoogte van de P&R aan de N224 is inmiddels al weer verlaten. Hier zitten de kabels inmiddels allemaal in de grond.

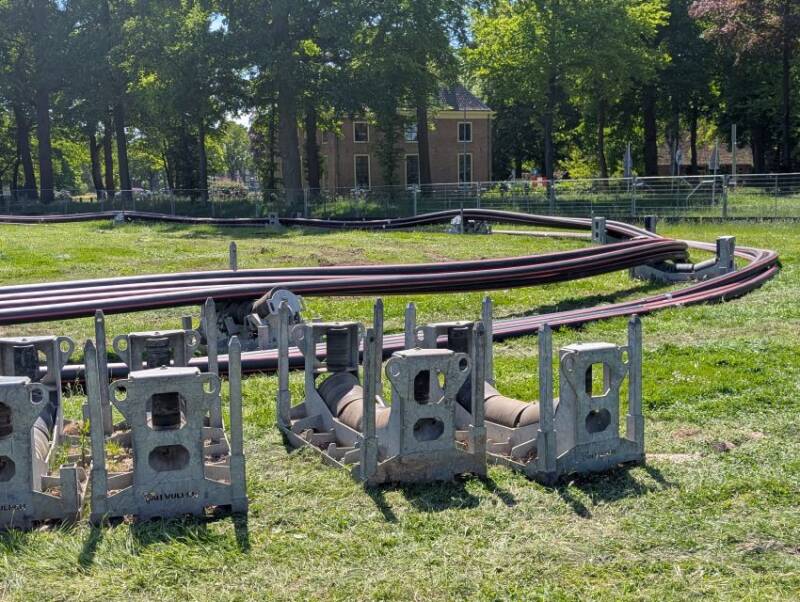

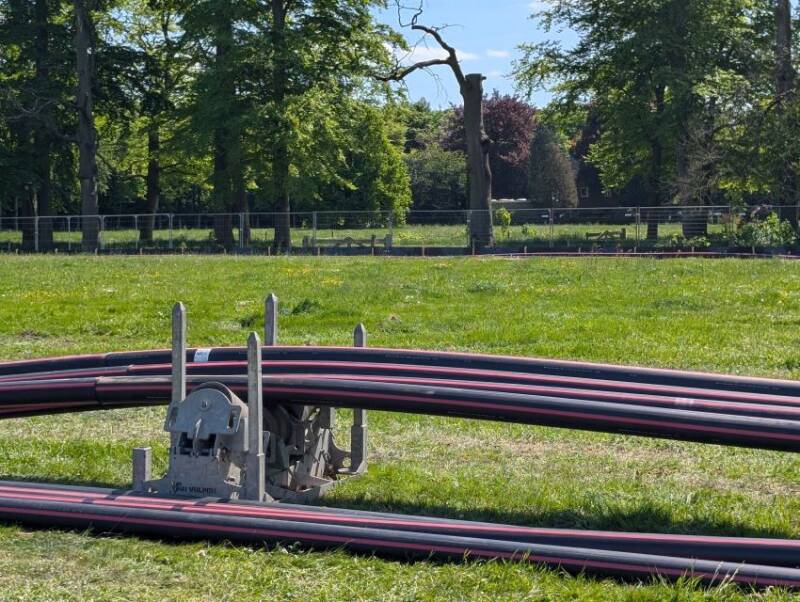

Mei 2025 | start ondergronds brengen van de kabels
Deze mast bij het NIZO zal op termijn gaan verdwijnen en alle andere masten binnen de bebouwde kom van Ede. Deze foto's: 6 mei 2025.
Werkzaamheden aan de Laan van Kernhem (1) op de kaart. Hier wordt de kabel niet ingegraven, maar via een boring ondergronds aangelegd.
Werkzaamheden aan de Dwarsweg: (2) op de kaart. Deze foto's: 6 mei 2025.
Kabels liggen klaar langs de Dwarsweg: (3) op de kaart. Deze foto's: 6 mei 2025.
Tussen de elektriciteitsstations Ede (A) en Frankeneng (E) worden straks de hoogspanningsmasten verwijderd. Alle kabels gaan ondergronds lopen, tussen (A) en (BCD). Daarnaast wordt het hoogspanningsnet verzwaard door een nieuw elektriciteitsstation te bouwen aan de Radonstraat (C) en wordt nog gezocht naar een nieuw station op bedrijventerrein Frankeneng. Ook wordt het elektriciteitsstation Ede aan de Knuttelweg (A) vernieuwd en uitgebreid. Zie voor meer informatie [ hier ].
Bron kaart: (c) Liander.
De route van de ondergrondse leidingen loopt dwars door het Landgoed Kernhem. Helaas heeft dat (tijdelijk) een flinke impact op dit gebied. Deze foto's: 9 mei 2025.
Kaart hoogspanningsleiding
Huidige tracé hoogspanningsleiding (rood). Bron: Gemeente Ede.
En de in 2020 geplande ondergrondse leiding (blauw). Gaat niet zo uitgevoerd worden. Inmiddels zijn de plannen aangepast.
Foto's huidige situatie
Hoogspanningsmast bij de Amsterdamse Weg.
Boven: het onderstation aan de Doolhoflaan, waar de hoogspanning wordt omgezet naar 220 volt. Helemaal rechts: deze mast bij Vilente Klinkenberg verdwijnt, als de gehele kabel ondergronds gaat (gepland).
